🤗共和1,2工区がデジタルアーカイブになりました!🤗
※ドローン撮影データより構築。260803更新。
『共和1工区』
工事名:令和7年度 社会資本整備総合交付金(広域連携)工事 (主)飯島飯田線・(一)上飯田線 飯田市 共和1工区
工期:令和7年10月4日~令和8年9月8日
発注者:長野県飯田建設事務所
工事進捗:
- 盛土作業中
- 地盤改良作業中
- 側溝設置作業中
- 配水管設置作業中
- 構造物撤去作業中
- 計画における進捗:29.00%
- 実際の進捗:28.50%
工事看板に照明を設置し、より見やすくなりました!
『共和2工区』
工事名:令和7年度 社会資本整備総合交付金(広域連携)工事 (主)飯島飯田線・(一)上飯田線 飯田市 共和2工区
工期:令和8年3月10日~令和9年2月2日
発注者:長野県飯田建設事務所

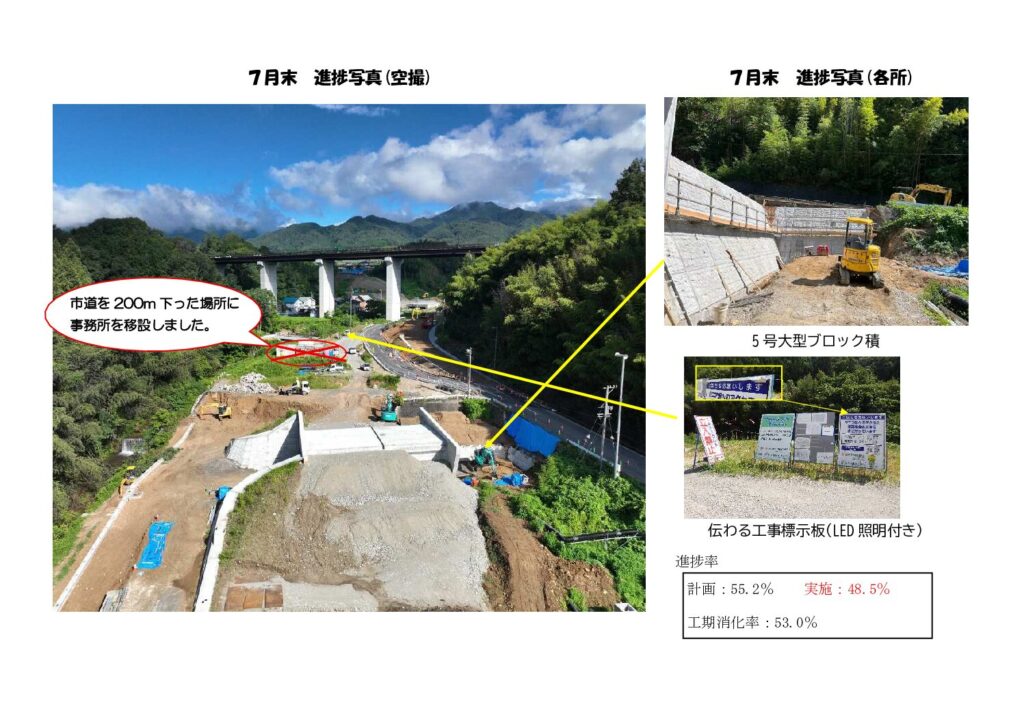

工事進捗:
- 5号大型ブロック積
- 計画における進捗:55.20%
- 実際の進捗:48.50%
- 工期消化率:53.00%
工事看板に照明を設置し、より見やすくなりました!
市道を200m下った場所に現場事務所を移転しました!
